广东江苏宏亚三峡能源阜南300MW风电场风电混凝土塔修补纪实

2026-04-01

在清洁能源快速发展的当下,风电场风电混凝土塔筒作为核心支撑结构,其安全稳定性直接关系到项目稳定运行与能源高效输送,更是推动“双碳”目标实现的关键环节。三峡能源阜南300MW风电场作为区域重要的清洁能源基地,承载着保障电力供应、优化能源结构的重要使命。近期,江苏宏亚凭借多年深耕风电运维领域的丰富经验与精湛工艺,成功承接该风电场塔筒修补任务,针对塔筒座浆缝批量质量缺陷,组建专项施工团队开展全方位、精细化修补作业,最终圆满完成全部施工任务,充分彰显了企业在风电运维领域的过硬技术实力与责任担当。

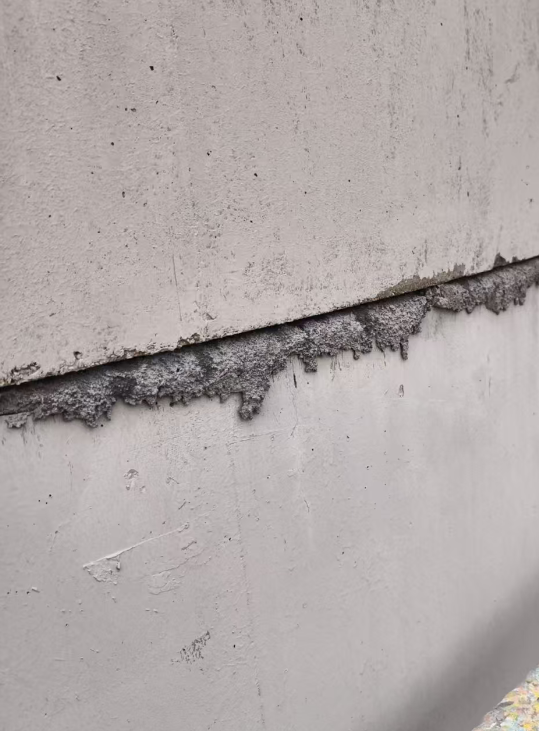

内部消缺前



本次修补核心目标是彻底解决塔筒座浆缝批量缺陷,实现内外壁全缝、无死角处理。该缺陷批量分布、涉及范围广,且塔筒高空作业空间有限、环境复杂,施工难度大、安全与质量标准严苛,对团队的专业能力和管理水平提出极高要求。江苏宏亚高度重视,提前组建专项团队,抽调具备丰富高空作业与混凝土修补经验的技术骨干,结合现场勘查反复优化施工方案,明确各环节流程规范,排查高空坠落、材料固化不达标等各类风险并制定防控措施,为施工顺利推进筑牢坚实基础。

施工期间,团队坚守“安全、质量为本”原则,严格按方案分步实施。作业伊始,开展1小时早班会、站班会,现场负责人明确施工分工、安全要点及技术要求,对作业人员进行岗前安全与技术双重交底,详细讲解修补流程与操作规范,强调高空防护细节,同时全面检查安全帽、安全绳等防护装备,从源头规避安全与质量风险。

交底完成后,团队高效推进吊篮安装与验收。吊篮作为高空作业核心载体,安全性至关重要。作业人员严格按规范操作,全程专人监护。安装完成后,专业验收小组全面排查吊篮稳定性、承重性及防护设施完整性,确保无安全隐患,0.5天内完成安装验收,搭建起安全可靠的高空作业平台。


外壁消缺前



高空平台搭建后,作业人员携带专业工具,从上到下逐层逐段排查塔筒,精准标记座浆缝缺陷位置、范围及破损程度,建立详细排查台账,为针对性修补提供精准依据。随后聚焦外壁修补,按工艺分步开展打磨、涂刷环氧拼接底胶、粘贴聚酯布、涂刷面胶等工序,严控各环节质量标准,耗时约4天,彻底根治外壁座浆缝缺陷。

外壁修补完成后,团队转向内壁座浆缝勾缝作业,采用环氧拼接胶施工。面对内壁空间狭窄、视线受限的难点,作业人员凭借精湛技巧细致操作,确保勾缝饱满平整、无漏涂,全面覆盖所有缺陷,切实提升内壁密封性与结构强度,2天内完成内壁全缝修补,实现内外壁无死角治理。

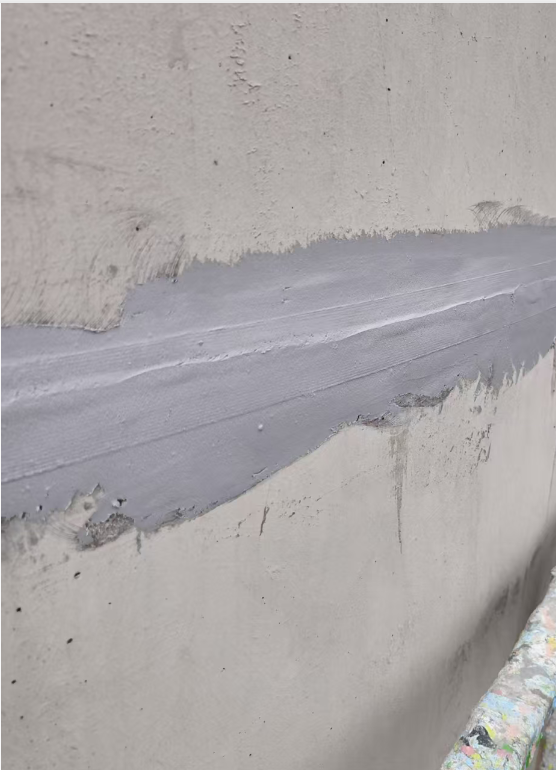

涂刷面胶(环氧拼接胶)

全部工序完成后,项目团队对修补部位进行全面复查,确认各项指标均达到设计标准后,按规范拆除吊篮、清理现场,全程做好安全监护,做到工完料尽场地清,0.5天内完成收尾工作,标志着本次修补任务圆满结束。

此次作业,江苏宏亚团队以严谨态度和精湛技术,有效消除塔筒安全隐患,显著提升结构稳定性与耐久性,为风电场长期安全高效运行提供有力支撑,同时也进一步锤炼了专业团队、积累了丰富的高空修补经验。未来,江苏宏亚将持续深耕清洁能源运维领域,秉持“精益求精、求真务实”的理念,不断提升工艺与安全管理水平,以优质服务助力绿色低碳产业高质量发展,为我国清洁能源事业贡献宏亚力量。
