在河北衡水枣强风电场,165米高的钢混组合塔架矗立在华北平原之上,日夜汲取着风能转化为清洁电力。作为我国北方重要的新能源项目之一,枣强165MW项目机组投运多年后,混塔混凝土段顶部关键区域在长期交变风载与温度应力作用下逐渐出现结构疲劳迹象。江苏宏亚高空工程有限公司承接该项目混塔维修任务后,针对顶段与次顶段过渡区段的结构补强需求,成功应用碳纤维布环向加固技术,为这座百米高塔穿上了一层高强轻质的隐形铠甲。

图1 风塔参考图
本次加固聚焦混塔顶段底部800毫米与次顶段顶部2000毫米高度范围,这两段正是整座塔架受力最为复杂的过渡区域。碳纤维布沿筒体周圈环向粘贴,层数为1层,采用高强Ⅰ级碳纤维布,理论厚度仅0.167毫米,在几乎不增加塔筒自重的前提下实现筒体环向抗拉承载力的有效提升。方案特别关注裂缝发展的不确定性,当实际裂缝长度超出设计范围时,在裂缝处单独粘贴碳布,范围至少超过裂缝端部200毫米,确保裂缝全段处于有效约束之下。同时严格遵循结构分段原则,顶段与次顶段的碳布分别独立粘贴,严禁跨越两段之间的水平接缝,避免因接缝相对位移导致碳布受力撕裂。这一方案设计与公司自主研发的风电混凝土塔架监测装置、预应力加固结构等专利技术形成互补,从检测诊断到结构补强构建起完整的技术链条。

图2 刮涂碳纤维胶
整套施工工艺分为放线验线、基面清理、碳布粘贴三大核心步骤。枣强项目地处华北平原,四季温差大、冬季严寒,对施工环境控制提出了更高要求。放线阶段精准放出粘贴位置线,经技术员复核无误后进入下道工序。基层处理环节,角磨机精细打磨模板拼缝及缺陷部位,打磨宽度超出碳布范围20毫米以上,吹风机彻底清洁粉尘,确保基面洁净坚实。粘贴环节工艺控制最为严格,基层含水率须小于4%,环境温度低于零下10摄氏度或湿度大于85%且无有效措施时坚决不施工。碳布按当天用量裁切,层间搭接不小于100毫米,端部纵向接头搭接长度达200毫米。浸渍胶按A、B组分2比1比例配制,均匀涂抹后将碳布平铺就位,沿纤维方向反复滚压挤出气泡,使胶液完全浸透纤维布,最后外表面补涂浸渍胶,确保内外侧均被充分包裹。作业平台采用公司专利防晃安全吊篮,自带锁止结构,百米高空施工稳定性大幅提升,为精细化施工提供了可靠的设备保障。

图3 碳纤布粘贴
碳布粘贴完成后,表面防护是确保加固耐久性的关键。防护涂层采用70微米环氧厚浆漆加50微米聚氨酯面漆的配套体系,色号统一为RAL7035,与塔筒原有涂装保持协调。待碳布粘贴3小时且浸渍胶表干后涂刷环氧厚浆漆,范围超出碳布边缘200毫米形成渐变过渡;环氧漆表干后再刷聚氨酯面漆,形成兼具耐候性与装饰性的面层,既隔绝紫外线、潮气及风沙侵蚀,又保证了塔筒外观的整体一致性。公司在风电混塔彩绘美化、均匀喷涂等领域积累的多项专利技术,也为表面防护涂层的均匀施工与外观质量提供了工艺支撑。

图4 碳纤布粘贴
质量管控贯穿施工全过程,项目部建立了主控与一般项目两级检验标准。主控项目中,裂缝处理须注胶饱满、表面平整并留存影像;碳布总有效粘接面积不小于95%,空鼓判定细化分级——直径10至30毫米的空鼓每平方米少于10个为合格,30毫米以上一经发现即为不合格,其中30至100毫米的二次涂胶修复,超过100毫米的裁除重贴。碳布纵向搭接不小于200毫米、外表面全部被胶液覆盖,均为一票否决项。一般项目中,粘贴位置高度偏差不大于15毫米,涂料严禁涂刷至水平接缝处,完工后无人机整体排查留痕。从裂缝修复前到注胶嘴安装、封口打磨、碳布粘贴完成,四个关键节点全程影像记录,形成完整质量追溯链条。

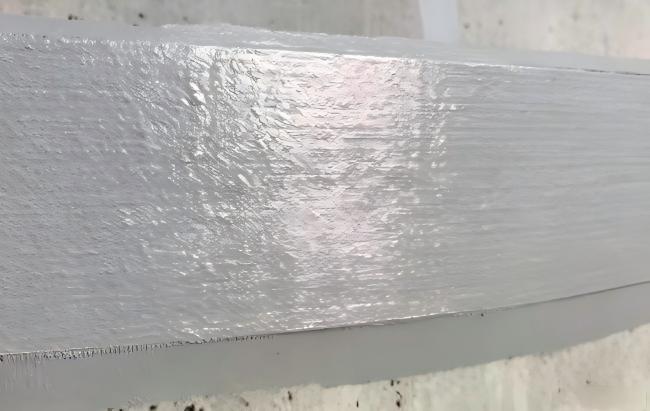

图5 油漆防护
加固效果离不开高性能材料的支撑。方案选用的高强Ⅰ级碳纤维布抗拉强度不低于3400兆帕,各项指标均满足GB50367、GB50728国标要求。配套浸渍胶抗拉强度不低于38兆帕,钢对C45混凝土正拉粘结强度不低于2.5兆帕且为基层内聚破坏,确保碳布与混凝土之间形成可靠的复合受力体系。所有材料进场均核验出厂检验报告,同厂同批次按规定抽样复检,从材料端筑牢质量底线。
河北衡水枣强165MW项目混塔维修工程的成功实施,是碳纤维布加固技术与宏亚高空专利装备体系协同应用的又一范例。从塔架结构检测诊断,到防晃吊篮高空作业,再到碳纤维布精准补强与涂层防护,公司凭借完整的技术链条与丰富的现场经验,为在役混塔的结构安全与寿命延长提供了高效、经济、可靠的一体化解决方案。随着风电后运维时代的全面到来,碳纤维布加固技术将持续发挥轻量化、高强度、施工便捷的独特优势,与宏亚高空持续迭代的专利技术装备一起,助力更多风电场实现塔筒结构的精准补强与长效运维。
