宏亚高空铁岭500MW风电项目混塔修复工程正式开工

2026-06-26

盛夏六月,风电建设一线再传捷报。今日,铁岭500MW风力发电项目风机混合塔架座浆缝、裂缝修复工程正式开工建设,标志着该风电场在设备运维保障方面迈出坚实一步,为风电机组长期安全稳定运行奠定坚实基础。

https://weixin.qq.com/sph/ABKfingdI

本次修复工程针对该项目W48型风机第5、6段混凝土-钢混合塔架管片在并网运行后发现的结构性病害。经前期专业勘察检测,技术团队查明塔筒存在以下主要问题:内壁座浆缝不密实,累计透光总长约7000毫米,座浆料多处缺失;管片外壁出现6处大小不一的混凝土掉块,更大崩块尺寸达1500毫米、深度70毫米;塔筒本体累计发现裂缝27条,更大宽度0.69毫米,部分裂缝已纵向贯穿管片内壁。

面对上述病害,施工团队科学编制了系统性修复方案,明确以“座浆缝修复→掉块修复→裂缝修复→碳纤维布加固”为主线的施工工序,确保修复工作有序推进、环环相扣。计划工期45天,涵盖进场准备、施工作业、质量验收等全部环节。

图1 风塔参考图.jpg

图1 风塔参考图

本次修复工程涉及多项高精度施工工艺。座浆缝修复采用“疏松剔凿→基层处理→环氧砂浆封缝→预埋灌浆嘴→灌浆施工”的系统流程,灌浆料28天抗压强度不低于100MPa,各项指标均达行业领先水平。掉块修复采用增设Φ14钢筋网片配合环氧胶粘剂分层修补方案,修补面与周围管片高差严格控制在2毫米以内。

裂缝修复方面,鉴于部分裂缝已贯穿管片内外壁,所有裂缝统一采用“压力注浆+碳纤维布加固”综合修复方法,注浆胶初始粘度低于30mPa·s,确保充分渗透至裂缝深处。碳纤维布加固选用I级碳纤维布,抗拉强度不低于3400MPa,对第5、6环外壁实施双层50厘米宽满贴加固,有效提升塔筒整体结构强度。

高空作业安全是本次工程的重中之重。外壁作业采用ZLP-630型电动吊篮,限定载荷300公斤,配备摆臂式防倾斜安全锁,锁绳距离不超过100毫米;同时塔筒外壁已搭设抱箍式环形脚手架作为备选作业平台。内壁作业采用专业蜘蛛人悬吊系统,实现全方位无死角覆盖。

图2 风塔施工.jpg

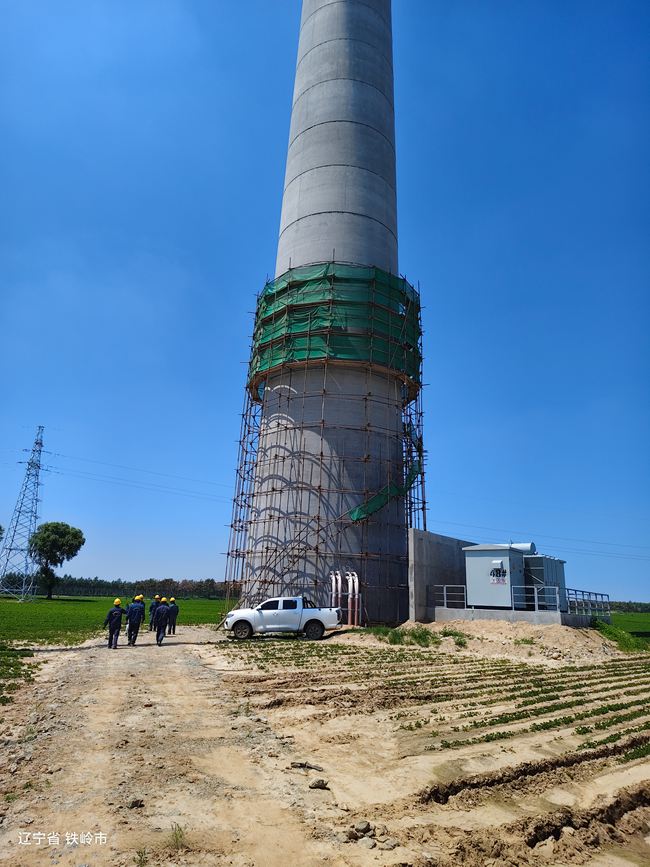

图2 风塔施工

项目部运用LEC法对施工全过程进行系统性危险源辨识与风险分级评估,针对吊篮作业、高空坠落、机械伤害、触电事故、极端天气等各类风险,逐一制定预防措施和专项应急预案。每日施工前由安全员和施工负责人联合检查设备状态与防护设施,全体施工人员经安全技术交底后持证上岗,严格执行工作票制度和作业许可制度,安全员全程监护。

工程确立了“分项工程质量检验合格率”的质量目标,建立了从原材料进场到工序验收的全过程质量管控体系。所有结构胶粘剂、灌浆料、碳纤维布等关键材料进场时逐项核验品种、规格、出厂日期及检验报告,施工中设专人记录材料使用时限,超过可操作时间的胶液强制废弃。每道关键工序均须留存不少于3张水印照片和30秒视频资料,经业主、监理、管片制造商、施工方四方联合验收签字后方可进入下一道工序,实现修复全过程可追溯。

施工团队始终秉持绿色施工理念,严格落实文明生产和环境保护各项措施。施工现场实行“一日一清”制度,工具材料定位管理、摆放有序。作业中注意植被保护,严禁随意丢弃施工废料,努力做到“工完、料尽、场地清”。

本次修复工程由江苏宏亚高空工程有限公司混塔事业部(江苏混塔工程有限公司)承担施工任务。作为深耕高空工程领域的专业企业,公司配备了由经验丰富的施工负责人、专职安全员及持证施工人员组成的精干团队,以饱满热情和严谨态度投入攻坚战。从座浆缝的精细剔凿到碳纤维布的规范粘贴,每一道工序都凝聚着团队的专业与匠心。项目团队将继续发扬“严谨务实、精益求精”的工匠精神,确保工程安全、优质、高效完成,为风电场稳定运营和清洁能源事业发展贡献力量。
